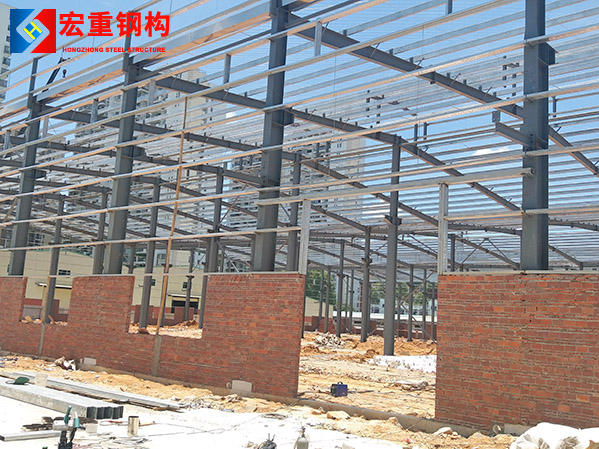

东莞钢结构公司分析钢结构工程是以钢板、H 型钢、工字钢、槽钢、钢管、C/Z 型钢等钢材作为主要承重构件,通过焊接、高强度螺栓连接组成受力骨架,采用工厂预制 + 现场拼装模式,是工业化程度很高的建筑结构形式。

下面就来看一看钢结构工程要注意几个重要质量控制点?
一、原材料进场控制点
钢材
Q235B/Q355B 型钢、钢板必须附带质保书;重要工程按规范抽样力学复试。核对型号、厚度,严防负差超标、以薄充厚。
焊接材料
焊丝、焊条、焊剂与母材匹配,严禁混用;焊条按要求烘干保温。
高强度大六角螺栓
提供扭矩系数报告;同一批次保管,禁止淋雨受潮;严禁用气割扩孔、螺栓孔随意打磨。
防腐、防火涂料
查验合格证;防火涂料区分超薄型 / 薄型 / 厚型,耐火时限必须和设计图纸一致。
二、工厂加工制作控制点
下料与切割
切割面无裂纹、夹渣、过大缺口;长度、坡口角度控制偏差。
拼装与焊接
主次受力焊缝(梁柱对接、吊车梁焊缝)按图纸要求做 UT 超声波探伤(一级、二级焊缝强制探伤);
杜绝未焊透、气孔、夹渣、焊瘤、咬边;
构件焊接完成及时矫正,防止长久弯曲扭曲变形。
除锈(防腐寿命关键)
先喷砂 Sa2.5 级;手工打磨仅适用于修补。除锈不达标,油漆 1~2 年起皮生锈。
工厂涂装
焊渣、油污清理干净再上底漆;控制干膜厚度;涂层干透才能打包运输;构件编号清晰。
三、基础及预埋地脚螺栓
地脚螺栓定位模板固定牢固,浇筑混凝土时防止位移;
控制螺栓中心距、标高、外露丝长;
成品保护:浇筑完成后螺纹包裹保护,防止混凝土污染、丝牙损坏;
常见隐患:螺栓偏位→钢柱无法就位,强行校正易造成结构应力缺陷。
四、现场安装关键控制点
钢柱安装
复测标高、垫板找平;严格控制垂直度偏差;临时支撑 / 缆风绳到位,单根钢柱不可永久独立站立。
钢梁安装
主次梁连接贴合紧密;形成空间稳定框架前,不能拆除临时固定措施。
高强螺栓施工(重中之重)
摩擦面清理干净,无浮锈、油污、油漆;
施工顺序:初拧 → 终拧;从螺栓群中心向四周紧固;
终拧完成抽检扭矩;当天安装当天终拧,不能隔夜。
支撑系统(水平支撑、系杆、隅撑)
很多工地忽视!缺少支撑,大风荷载下屋面失稳、檩条倾覆。必须按图纸全部安装到位,不可随意取消。
檩条、围护彩板
C/Z 檩条搭接长度满足图纸;彩板搭接方向顺主导风向;屋脊、天沟、阴阳角做好防水收边,防止漏水。
五、现场焊接控制点
高空防风措施,大风环境严禁露天施焊;
现场拼接焊缝同样满足探伤要求;
焊接完成清理焊渣,自检外观缺陷;
焊接高温烧坏原有底漆区域,必须打磨后补漆。
六、防腐与防火涂料
防腐油漆
多层涂装,每层间隔时间符合要求;漆膜厚度用干膜测厚仪抽检;构件死角、焊缝处不得漏涂。
防火涂料(消防核心)
必须在钢结构主体安装完成、所有焊接施工结束后再施工;
基层干燥、无浮灰油污;
杜绝空鼓、开裂、脱落;厚度满足图纸耐火极限要求;
避雷坑:很多项目先刷防火漆再吊装,碰撞破损无法修补;或者厚度不足,消防验收卡壳。
七、竣工验收前实测与资料控制点
实测:柱垂直度、梁标高、跨度、跨中挠度、螺栓扭矩;
探伤报告、涂料厚度记录、原材料合格证复试报告、隐蔽记录齐全;
围护系统通水试验,检查屋面天沟渗漏。
